聚焦科尼乐

液压布料机内爬固定状态的安装

返回列表 来源: 发布日期: 2021.01.30

1、选择井道安装方式且从基础开始利用液压布料机施工,需采用底架对立柱进行固定,底架可采取浇筑混凝土基础或压重方式固定,但如果是选择已经浇筑了三层以后的井道,则可以直接利用井道框架进行固定的安装方式。

2、在二、三、四层排风井部位安装液压布料机内爬框架。安装步骤:在排风井上用工字钢直接垫平;安装主支撑梁,用螺栓固定在排风井四周结构梁上;安装侧梁。

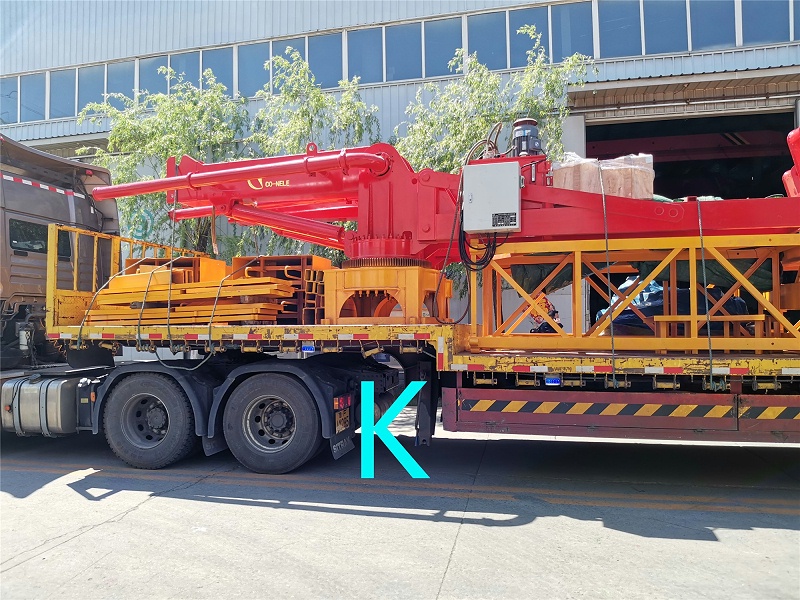

HGY21 (10)_副本

3、液压布料机塔身部分的安装

(1)安装下节立柱

立柱吊入内爬框架后直接用销轴固定在内爬框架上。安装后用经纬仪或吊线法检查其垂直度,立柱四个侧面的垂直度1.5/1000。

注:确保输送管安装方向与混凝土输送泵泵管配置方向一致。

(2)安装上节立柱

将上节立柱安装在下节立柱上,注意对齐输送管。

注:确保爬梯、输送管、护圈安装到上节立柱上。

将上节立柱吊装到下节立柱上,采用16件高强螺栓连接,螺栓的预紧力应达到1400N·M,每件高强螺栓均装配一个垫圈和两个螺母。安装后用经纬仪或吊线法检查其垂直度,立柱四个侧面的垂直度1.5/1000。

(3)安装中间平台

将中间平台组装好后,将其安装到上节立柱的平台支架位置,然后用销轴将其与支架两端的耳座连接好后用开口销锁紧,注意对齐输送管。

IMG_20200422_131009_副本

4、安装液压布料机大臂后段+上下转台+回转支承

将这一组件吊装到上节立柱上,用快速接头连接。

5、安装液压布料机大臂前段+中臂+小臂

将此组件吊到大臂后段的位置,使大臂前根部的销轴落到在大臂后段前端的U型卡槽中,然后用压板、螺栓锁定。吊装时,注意将该件的重心稍微靠后,以便使销轴能顺利地安装到槽中。然后用活节螺栓将大臂前段和大臂后段相连。

6、吊装液压布料机电控柜,液压油箱到安装平台的相应位置,并固定牢靠。

789d14d61ea527333436a5d5c167795_副本

7、用管卡将所有的混凝土输送管连接牢靠;用液压软管连接好所有的液压管路;用导线、电缆连接好电气系统,并且要确保接地安全,接地电阻不大于4欧姆。

8、检查立柱之间的连接螺栓,各销轴的卡板螺栓和各平台的连接螺栓等是否连接可靠;液压系统的管路连接是否正确;电气系统是否正确连接。

9、将顶升油缸安装在中间层内爬框架上;安装油管。
